پروژه ۶ مگاواتی سروش سرخه استان سمنان

اطلاعات کلی پروژه

نوع پروژه

پروژه ساخت نیروگاه خورشیدی

کارفرما

تامین انرژی مانا

مکان اجرای پروژه

شهرستان سرخه

مدت زمان اجرای پروژه

۶ ماه

ظرفیت نیروگاه

۶ مگاوات

وضعیت پروژه

در حال اجرا

شرح کلی

این پروژه بخشی از طرح‌های ۶۰۰ مگاواتی نیروگاه خورشیدی سازمان انرژی‌های تجدیدپذیر و بهره‌وری انرژی برق (ساتبا) است.

اهداف پروژه

ساخت ۷۰۰۰ مگاوات نیروگاه خورشیدی با تجهیزات وارداتی توسط ساتبا

مزایای طرح

  • صرفه‌جویی سالانه بیش از ۲.۴۵ میلیون مترمکعب گاز طبیعی، معادل سوخت مصرفی یک نیروگاه گازی مشابه.
  • کاهش انتشار حدود ۴,۹۰۰ تن دی‌اکسید کربن در سال، برابر با جذب کربن توسط بیش از ۲۲۰ هزار اصله درخت بالغ.
  • کاهش وابستگی به منابع محدود سوخت‌های فسیلی و افزایش امنیت انرژی کشور.
  • ایجاد اشتغال در مراحل طراحی، نصب، بهره‌برداری و نگهداری و رونق اقتصادی منطقه.
  • حفظ کیفیت هوا و کمک به سلامت عمومی شهروندان.
  • توسعه فناوری‌های نوین انرژی در کشور و کسب دانش فنی پیشرفته.
  • ایجاد درآمد پایدار از طریق صادرات برق تولیدی به کشورهای همسایه.
  • کاهش هزینه‌های بلندمدت انرژی و تثبیت قیمت برق در کشور.

تایم‌لاین پروژه

تجهیز کارگاه

شروع

۱۴۰۴/۰۴/۳۱

پایان

۱۴۰۴/۰۵/۰۷

آماده‌سازی محل اجرای پروژه شامل استقرار نیروی انسانی، ماشین‌آلات، ابزار و امکانات لازم پیش از شروع ساخت نیروگاه خورشیدی.

تجهیز کارگاه

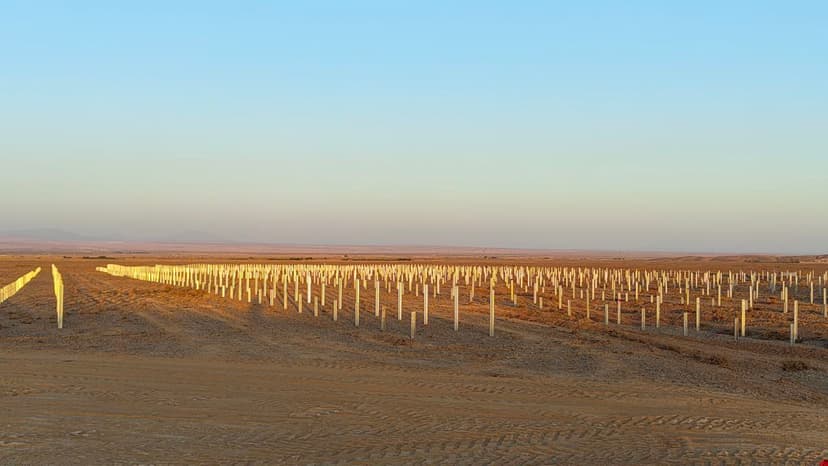

عملیات پایه کوبی

شروع

۱۴۰۴/۰۵/۱۴

پایان

۱۴۰۴/۰۶/۰۶

نصب و کوبیدن پایه‌های فلزی در زمین با استفاده از ماشین پایه‌کوب مخصوص برای ایجاد سازه‌ای محکم جهت نگهداری پنل‌های خورشیدی.

عملیات پایه کوبی

فنس کشی

فنس‌کشی یعنی نصب حصار فلزی یا توری اطراف محوطه نیروگاه خورشیدی برای حفاظت و جلوگیری از ورود افراد یا حیوانات غیرمجاز.

فنس کشی

نصب پنل

قرار دادن و ثابت‌کردن پنل‌های خورشیدی روی سازه‌های از قبل آماده‌شده برای دریافت حداکثر نور خورشید.

نصب پنل

اجرای الکتریکال

انجام کابل‌کشی، نصب تجهیزات برقی و اتصال پنل‌ها به اینورتر و تابلوهای برق برای تولید و انتقال انرژی خورشیدی.

اجرای الکتریکال

تست و راه اندازی

بررسی عملکرد تجهیزات و اطمینان از صحت اتصال‌ها، سپس فعال‌کردن نیروگاه برای تولید برق پایدار.

تست و راه اندازی
